人造草足球場施工工藝

您的當前位置: 首 頁 >> 服務支持 >> 人造草足球場施工工藝

                       人造草球場施工方案

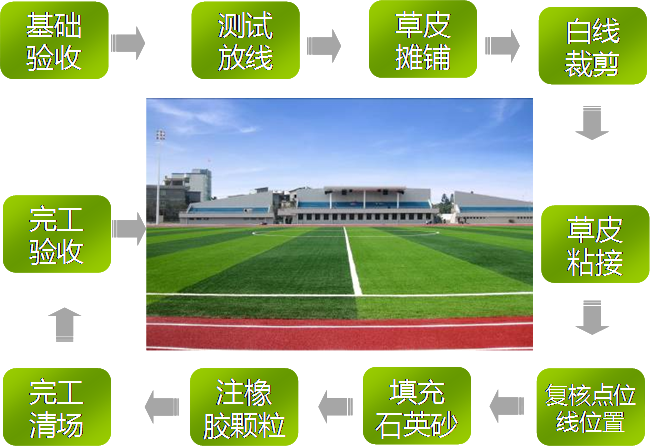

第一章、人造草產品安裝流程

一、施工前準備

1.1  施工技術準備:熟悉、審核施工圖紙。

1.2  按圖紙中的說明用量準備人造草專用膠水。

1.3   5公分高度人造草坪應使用石英砂粒徑為20-40目(0.5~1㎜),顆粒均勻、無灰塵;膠粒規格為1~3㎜,分層填充約3 cm厚度,草絲露出2cm,

二、施工進場準備

2.1  清理場地,工作麵不得有任何雜物等。

2.2  合理布置材料堆放場地。

2.3  對設備進行檢修。

2.4  保證場地內施工道路通暢,水電供應正常。

三、標準場地工期計劃安排

3.1  人員、設備計劃安排(如遇天氣及其它因素影響工期則順延,下雨後材料晾置至幹時間不計於工期內)。


3.4  工具設備安排:刷草設備一台、專用裁草推刀二把。



四、施工方法

4.1  進場施工前準備:在進場施工前,複核場地尺寸,對地基的平整度、坡度和表麵觀感進行檢測,需要修整的提出修整措施和要求,在達到要求後,方可進場施工。

4.2  放線(測量):找出場地的中心點和兩個半圓圓心,並根據此三個定位點放尺拉線,定出場地中線和邊線交點,然後以勾股定理定出場地上各角點、線的準確位置,進而定出各功能點、線的位置, 並用墨線或漆線彈注標記。

4.3  草坪攤鋪定位:確定底線及中線三卷人造草坪的位置後,其他的人造草卷由中線、按設計鋪裝圖標注要求,向場地兩邊底線依次攤鋪展開攤開時,盡量使織在草皮上的白劃線處於功能線位置上,減少切割的數量。

4.4  草坪拚接:每卷草卷的標準幅寬為4m,草卷之間無須搭接,在拚接施工時,在每兩塊草坪之間鋪設連接帶,並在草坪底部連接處和連接帶上刷上適量的膠水,依次完成草坪的粘接,按設計鋪裝圖所示。

4.5  底線草坪拚接處理:將綠色草皮各接縫處搭接1cm,用裁草推刀從搭接處中央切開,使兩邊的草皮盡可能搭接緊湊,然後以裁紙刀進行修剪。

4.6  塗刷膠水:將接縫處草皮底部朝上翻起,每邊草皮翻起寬度大約為30厘米,然後將25厘米寬的連接帶沿草皮接縫處中央鋪開,將專用膠水分別塗刷在草皮接縫處底部及連接帶上,草皮接縫塗膠用毛刷塗刷,刷膠寬度為10厘米。連接帶則用橡皮刮板均勻地塗刮在連接帶上。為達到最佳粘合效果,使用前把膠液充分攪拌或將包裝桶倒轉數次,使膠液混合均勻。塗刷時朝同一個方向塗膠,利於趕出空氣和提高塗膠的均(jun1)勻度,增強粘接力。晾置:塗膠後等膠水自然揮發,塗膠後必須晾置一段時間,待溶劑揮發幹淨,以免膠層發粘或產生鼓泡,影響粘接質量。晾置時間也不宜過長,以免膠層失去粘性,產生脫膠。待膠層呈幹膜狀(約5-25分鍾)/25℃即可粘合。粘合:粘合時兩邊的草皮應一次性對準粘接於連接帶上(如果縫合前發現拚合處縫隙較大,可在距縫隙橫向2-5cm位置,沿間距縱向方向割開一道,向接口處拉伸,以確保外形美觀),並需加壓敲實,使結合部分粘接緊密,勿來回移動,以免影響粘接效果。如果草皮或連接帶有潮濕現象,則需晾曬半天使之幹燥。

4.7  粘接功能線:在草皮基本拚接完畢後,再次拉線定出各功能線、點的準確位置,以裁紙刀切開,抽出切下的草條,將連接帶放入,刮塗膠水,把原先預備好的白色草線放回,膠結後,用橡膠錘反複捶打,務求連接部分黏結緊密。

4.8  草皮修整:當草皮攤鋪拚接完畢後,草皮上摺折的部份需要以裁紙刀開口,拉直對接,切除重疊的部份,然後膠結。再用用刷草機進行梳理。第一遍用刷草機將全場的倒伏的草線梳立起來。

4.10  填充石英砂:按4m*4m的規格對全場進行放點,50草高按每平方米25公斤將石英砂均勻的攤鋪到規定區域內,用刷草機將石英砂散布均勻並將草線梳起,並縱橫梳理一次。

4.11  填充橡膠顆粒:按4m*4m的規格對全場進行放點,50草高按每平方米5公斤將膠粒均勻的攤鋪到規定區域內,用刷草機將膠粒散布均勻並將草線梳起,並縱橫梳理一次。

4.12  場地梳理:填充全部完成後,再用刷草機縱橫梳理草纖維各一次。

4.13  質量自檢:工作完成後,依照人造草麵層的質量要求進行檢測和清場,對不合格處進行整改。

4.14  完工驗收。

五、人造草場地驗收標準

5.1  目測外觀:人造草草色均勻一致,各種功能線、點位線顏色均勻一致、鮮豔,無色差。

5.2  各功能線、點位線寬度尺寸及定位準確,功能區大小符合標準。

5.3  兩幅草皮接縫之間間隙不超過該產品的規格;兩幅草皮接縫線條應平直,粘結緊湊不開膠,無明顯接頭。

5.4  球場四周草皮切割應平整、與基礎邊保持基本吻合,不得有明顯不平整或缺口(因基礎不平整的問題除外)。

5.5  填注的砂和膠粒表麵潔淨,充注飽滿,無明顯的凹凸不平現象。

六、填充物厚度:

6.1  為滿足球場的力學性能,同時起到保護運動人員的作用,輔料的用量為:石英砂每平方25KG左右,橡膠顆粒每平方5KG左右,輔料的規格及質量標準如下:

6.2  5公分高度人造草坪應使用石英砂粒徑為20-40目(0.51㎜),顆粒均勻、無灰塵。

6.3膠粒規格為1~3㎜,分層填充約3cm厚度,草坪露出2cm,

七、平整度、坡度

7.1  由於人造草皮的厚度由草長決定,而草長是固定的,所以在基礎驗收後,無須再進行檢測。

八、各點位線距離尺寸精度

8.1  對各種功能線、點位線的標記顏色和尺寸均要符合國際足聯規則的要求。非標場地長邊誤差允許在1cm內,標準場地長邊誤差允許在2cm內(足球場以外的場地均需符合相應規則的要求)

第二章、場地維護保養

、禁止在場地內吸煙、燃放煙花爆竹等;

、嚴禁攜帶食物(除純淨水以外)進入場地;

、禁止將帶有油汙、腐蝕性等化學物品直接接觸草坪;

四、禁止穿帶釘子運動鞋入場踢球;

五、禁止重型器械和不必要的交通車輛進入場地;

六、嚴禁將重物長時間積壓在草坪上;

七、嚴禁利用利器、硬性物件穿刺、打擊、切割草坪;

八、不得故意掀翻底部及破壞性的拉扯草線、縫合接口處等;

九、在降雨較少時,可用人工澆水方式將草線上塵垢衝洗幹淨;

十、堅持每月做一次清掃維護,及時清掃場地上垃圾;

十一、盡可能的避免高溫時段進行場地清掃;

十二、時常檢查縫合處是否有鬆動、底部有無損壞、撕裂、燒灼等之現象,如有脫膠、磨損等問題應及時給予維修處理;
