預製型塑膠跑道施工工藝

您的當前位置: 首 頁 >> 服務支持 >> 預製型塑膠跑道施工工藝

預製型塑膠跑道施工方案

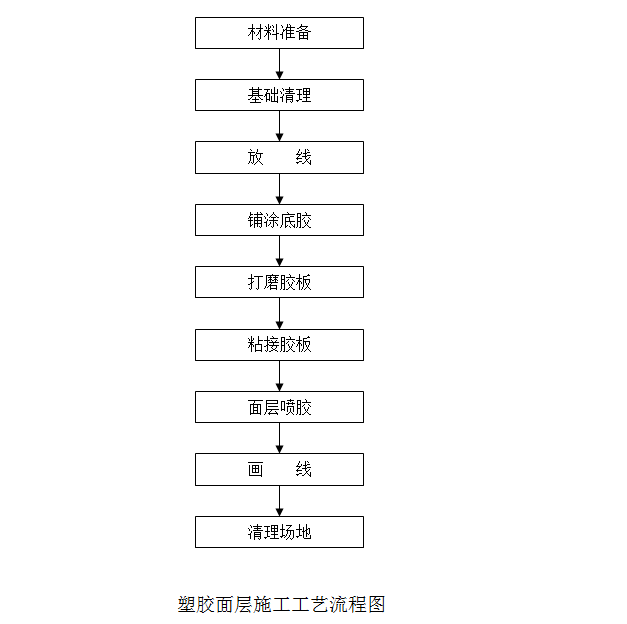

一、施工流程


二 具體施工方法

1、準備工作

(1)材料進場

(2)施工工具與器械的準備

(3)水電到位

2、基礎處理

(1)對不符合條件的地麵進行打磨、修補

(2)清掃場地

3、放線

先確定四條曲直分界線,在運動場地的直斷麵放線,標線應以鮮豔色彩為宜,以曲直分界線為基準,放出內沿第一道施工線,然後由內向外依次放出各道施工線。

4、跑道打磨

將跑道(底部朝上)自然攤鋪在地麵,使用打磨機對底層表麵進行打磨。

作用:增強跑道與基礎麵層的粘合力,使其粘接的更為牢固。

注意事項:

打磨過程中打磨機要勻速前進,切勿損壞跑道表麵。

5、鋪塗底膠

用廠家提供的專用封底膠進行鋪塗,從起跑區開始,沿跑道跑進方向鋪塗。

作用:

(1)防止底層滲水

(2)基礎找平

(3)該專業封底膠與底層基礎和上層膠板具有較好的粘接力,從而確保跑道的粘接效果。

6、跑道粘接

(1)攤鋪膠板

施工標線畫好後,以一條曲直分界線為基準,由內沿開始將跑道展開,沿畫好的施工標線對齊,依次擺放跑道,橫向壓頭以200毫米為宜,縱向跑道以對齊為宜,並根據溫度不同要放置30--60分鍾。

作用是:

①橡膠麵層讓物料回複原狀態和適應天氣;

②把橡膠麵層鋪在對應的位置上(把1號跑道的麵層鋪在1號跑道位置,2號麵層鋪在2號跑道位置);

③質量檢查(把損壞和不平整的切割掉);

④把所有接口切齊和整理好。

(2)鋪塗膠粘劑

跑道擺好後,在粘接前,先將跑道由兩端分別卷起,由卷好的跑道中心往一方向在地麵上刮膠。地麵刮膠時,膠粘劑的用量應適中,每平方米應控製在0.7—1 Kg/m2之間,刮塗要均勻,控製好膠粘劑的粘度,在最佳時間內進行鋪設。

(3)粘接

跑道在與地麵粘接時,操作跑道鋪設要十分細心,跑道的側邊應與地麵施工標線對齊。先將卷起跑道的一側進行粘接,粘接好後,在將另一側進行粘接,依次先將內側跑道粘接好。

其它各道鋪設過程與一道鋪設大體相同。

跑道兩側邊在粘接過程中,應將存留在跑道底部的空氣趕擠幹淨,為確保側邊粘接牢固應在跑道與跑道側邊,用專用工具撬劃一下在壓穩,這樣可以使側邊的粘接接口壓住,直至膠水固化。小方格一半填了膠水一半填滿空氣。運動員在上麵競賽時,空氣和原膠受壓縮儲藏能量和避反震,在腳底離開麵層時,天然膠和空氣隨著擴充把能量反送回給運動員。

彎道的鋪設與直道鋪設流程基本相同,但在操作過程中要更為細心。

(4)表麵壓製

跑道與地麵粘接好後,為確保跑道與地麵粘接牢固,為防止跑道翹邊,就將以粘接好的跑道用重物將邊緣部分壓住,跑道兩側可用建築紅磚,用磚的大平麵,一塊接一塊壓穩,跑道與跑道端麵接口處應用重方式處理,采用壓邊方法,但需用四層紅磚,沿中心向兩側各擺三排平磚,直至膠水固化,以確保鋪設質量。

在處理彎道過程中,由於跑道受力明顯增強,跑道邊緣的重壓物比直道跑道粘接時重壓物要增加一倍,且跑道表麵中間沿叢向壓一層紅磚,保證跑道粘接的效果。

(5)端口裁接

端麵接口粘接時應先將一端跑道用鋼尺壓穩,裁齊。上壓跑道與下壓跑道在端口粘接時應考慮低溫時的收縮量,使上壓板與下壓板有餘量,擠粘兩端口應塗有粘接劑,以便粘接效果更好。

7、清洗場地

跑道粘接完畢且膠粘劑完全固化後,將場地清洗幹淨,同時檢查跑道端口的接口處,對接口不牢或不平整的區域及時修補,為下一道工序做好準備。

8、畫線

場地經過修補、清洗後,進行畫線工作。畫線是精雕細作程序,除確保測量儀器、設備、工具的精確度以外,施工人員應具備責任心強、工作認真的素質。其測量精度為萬分之一,選用的鋼尺應充分考慮尺長檢定及修改,點位線放完後,應進行三人校對,校對符合要求後再噴線。噴線盒應每道一個,以保證跑道弧線的均勻一致性。噴線過程中,注意噴線盒要及時清洗,避免噴線漆滴落在跑道表麵,以保證跑道表麵的美觀、整潔。

9、清理場地

完成以上所有工序後,進行場地清理,保持場內清潔。
